Gần 11.000 tỷ đồng cho các dự án thủy điện

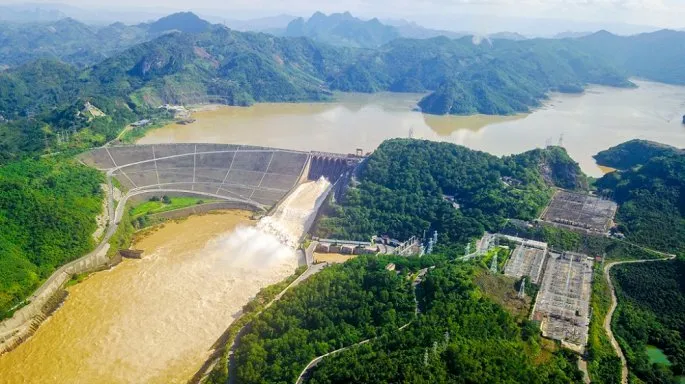

(ĐTTCO) - Theo Ủy ban Quản lý vốn nhà nước tại doanh nghiệp (CMSC), dự kiến trong tháng 10, Dự án Nhà máy Thủy điện Hòa Bình mở rộng sẽ được khởi công.



Gần 11.000 tỷ đồng cho các dự án thủy điện
Mục tiêu của dự án nhằm tăng cường công suất phủ đỉnh cho hệ thống điện quốc gia, tạo điều kiện khai thác tối đa nguồn nước xả thừa hàng năm vào mùa lũ của Nhà máy Thủy điện Hòa Bình hiện hữu để phát điện; góp phần giảm chi phí hệ thống điện quốc gia.
Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư với tổng mức đầu tư là 9.220,831 tỷ đồng, trong đó EVN tự thu xếp khoảng 30% và 70% còn lại là nguồn vốn vay thương mại không bảo lãnh của Chính phủ.
Dự án nằm bên bờ phải tuyến đập Thủy điện Hòa Bình thuộc phường Phương Lâm; cửa lấy nước và kênh vào thuộc phường Thái Bình, TP Hòa Bình, tỉnh Hòa Bình, với tổng diện tích sử dụng đất là 99,62ha do EVN quản lý thực hiện.
Kế hoạch từ nay đến cuối năm, EVN nỗ lực để hoàn thành công tác đàm phán, ký hợp đồng thu xếp vốn cho dự án; thiết kế, phê duyệt thiết kế bản vẽ thi công đáp ứng tiến độ yêu cầu, tối thiểu hoàn thành 50% khối lượng; phối hợp UBND tỉnh Hòa Bình thực hiện bồi thường giải phóng mặt bằng, đảm bảo tiến độ hoàn thành trong tháng 10-2020, hoàn thành tổ chức lựa chọn nhà thầu các gói thầu.
Trước đó, EVN từng lên kế hoạch khởi công dự án vào quý 2-2020, dự kiến hoàn thành phát điện tổ máy 1 vào quý 3-2023, phát điện tổ máy 2 vào quý 4-2023 và hoàn thành xây dựng công trình vào năm 2023.
Cùng thời điểm, UBND tỉnh Quảng Trị vừa quyết định cấp chủ trương đầu tư cho Công ty TNHH Đầu tư Hướng Sơn thực hiện cụm dự án Thủy điện Hướng Sơn, tổng mức đầu tư gần 1.500 tỷ đồng trên địa phận các huyện Hướng Hóa, Đakrông và Gio Linh với mục tiêu sản xuất, truyền tải và phân phối điện năng.
Cụ thể, dự án Thủy điện Hướng Sơn bậc 1 với mục tiêu sản xuất, truyền tải và phân phối điện năng có tổng vốn đầu tư hơn 700 tỷ đồng, được thực hiện tại các xã: Hướng Lập, Hướng Sơn (huyện Hướng Hóa) với diện tích gần 62ha; có công suất thiết kế 20MW, điện lượng hàng năm 66,95 triệu kWh. Dự án Thủy điện Hướng Sơn bậc 2 với mục tiêu sản xuất, truyền tải và phân phối điện năng có tổng vốn đầu tư gần 220 tỷ đồng, được thực hiện tại xã Hướng Sơn (huyện Hướng Hóa) với diện tích hơn 72ha; có công suất thiết kế 8MW, điện lượng hàng năm 28,16 triệu kWh.
Dự án Thủy điện Hướng Sơn bậc 3 với mục tiêu sản xuất, truyền tải và phân phối điện năng có tổng vốn đầu tư hơn 450 tỷ đồng, được thực hiện tại các xã: Hướng Sơn (huyện Hướng Hóa), Hướng Hiệp (huyện Đakrông), Linh Thượng (huyện Gio Linh) với diện tích hơn 100ha; có công suất thiết kế 19MW, điện lượng hàng năm 67,7 triệu kWh. Cả 3 dự án này đều có thời gian hoạt động 50 năm và dự kiến sẽ đi vào vận hành khai thác thương mại cùng lúc vào tháng 8-2024.
