Kỳ tích ở công trình đường dây 500kV mạch 3

(ĐTTCO) - Công trình được xem là một kỳ tích mới của ngành điện khi đã thi công một công trình khó, trong khoảng thời gian ngắn kỷ lục.

Hôm nay 29-8, lễ khánh thành Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) được tổ chức tại các điểm cầu của 9 tỉnh có đường dây đi qua.

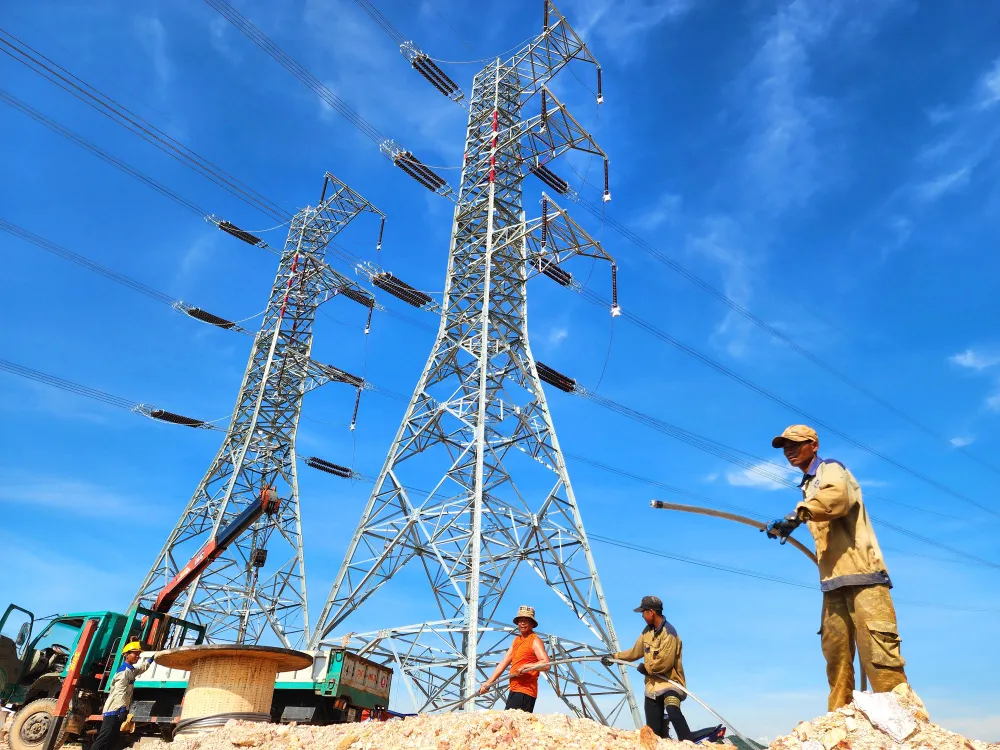

Công nhân thi công một số hạng mục cuối cùng tại vị trí cột 174 ở huyện Cẩm Xuyên, tỉnh Hà Tĩnh. Ảnh: DƯƠNG QUANG

Thi công thần tốc

Sáng 27-8, trên cổng trời Hoành Sơn, nắng gió thổi ràn rạt, tốp thợ do anh Ngô Khương Duy (đội trưởng xây lắp đội số 5, Công ty Xây lắp điện 4), đang hối hả kéo 2 đường điện cao thế cuối cùng lên cột trụ số 9. Người đội trưởng quê Bắc Giang này cho biết: “Bám trụ ở đây hơn 8 tháng, mưa gió, nắng nóng rất khắc nghiệt, đặc biệt gió Lào rát bỏng, nhưng anh em luôn cố gắng động viên, vượt qua mọi khó khăn, chia 3 ca, 4 kíp cho kịp tiến độ về đích. Toàn bộ công việc đã thi công thần tốc trong 8 tháng thay vì 3 năm”.

Còn công nhân Nguyễn Anh Tùng của Công ty Xây lắp điện 4 nói trong gió lớn: “Cột số 9 cao 68m, nặng 168 tấn, thi công giữa đường điện 220kV, 500kV Quảng Trạch - Vũng Áng, là 2 nguồn điện rất quan trọng. Phải dùng 2 cần cẩu chuyên dụng, cẩu các sợi cáp lên so le mới mắc được, lúc cao điểm phải cắt điện 7 ngày để ưu tiên cho dự án 500kV mạch 3 kéo dây. Nay hoàn thiện mới thấy việc kéo điện giữa núi rừng Hoành Sơn phức tạp, khó khăn vô cùng, nhưng mọi việc đã hoàn thành nhanh nhất có thể khiến anh em chúng tôi rất vui mừng và tự hào”.

Ghi nhận dọc tuyến đường dây 500kV mạch 3 qua địa bàn huyện Triệu Sơn, Đông Sơn (Thanh Hóa) chỉ còn một số nơi có các công nhân đang thu dọn lán trại, máy móc, dỡ giàn giáo,… còn lại đã rút khỏi công trường sau một thời gian “thần tốc” xây dựng. Tại những nơi đường dây đi qua, người dân rất phấn khởi.

Ông Lê Văn Năm, thôn Thọ Lộc, xã Đồng Lợi, huyện Triệu Sơn, cười vui: “Đây là dự án cấp quốc gia, mang tầm vóc quốc gia, tôi không nắm hết được ý nghĩa to lớn của nó, nhưng quả thật, nhìn hàng cột sừng sững kéo dài xa tít tắp mà chúng tôi không khỏi ngưỡng mộ các nhân viên ngành điện”.

Xác định đây là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc, giúp nâng công suất truyền tải điện cho khu vực miền Bắc - miền Trung từ khoảng 2.200MW lên 5.000MW, góp phần đáng kể bảo đảm cung ứng điện cho miền Bắc.

Vì thế, tất cả vì đường dây 500kV mạch 3 với phương châm “chỉ bàn làm, không bàn lùi”, trên chỉ đạo quyết liệt, dưới tích cực làm theo. Kể từ khi khởi công đến khi hoàn thành công trình chỉ trong vòng 8 tháng, Thủ tướng Chính phủ Phạm Minh Chính đã 10 lần chủ trì các cuộc họp và đến công trường kiểm tra, đôn đốc, động viên người lao động, chia sẻ với người dân địa phương nhường đất cho dự án.

Thông mạch toàn tuyến

Ngày 28-8, ông Hoàng Ngọc Cảnh, Trạm trưởng trạm 500kV Quảng Trạch, cho biết, Dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu đã được đóng điện thành công vào chiều tối 27-8 đã đánh dấu bước đột phá trong xây dựng đường dây 500kV Quảng Trạch - Phố Nối.

Theo ông Cảnh, trạm biến áp 500kV Quảng Trạch điều phối dòng điện 3 mạch 500kV của quốc gia nên rất vinh dự, tự hào trong tiếp nhận truyền tải, đặc biệt là đường dây 500kV mạch 3.

“Quốc gia đã được đảm bảo an ninh truyền tải năng lượng với 3 mạch song song. Nếu 1 trong 3 mạch có sự cố, việc truyền tải sẽ chuyển sang 2 mạch còn lại, chi viện điện chiến lược cho các miền được linh hoạt, các nhà máy miền Bắc sẽ không còn cảnh thiếu hụt sản lượng điện cho sản xuất, phát triển kinh tế - xã hội khi vào mùa cao điểm”, ông Hoàng Ngọc Cảnh nói.

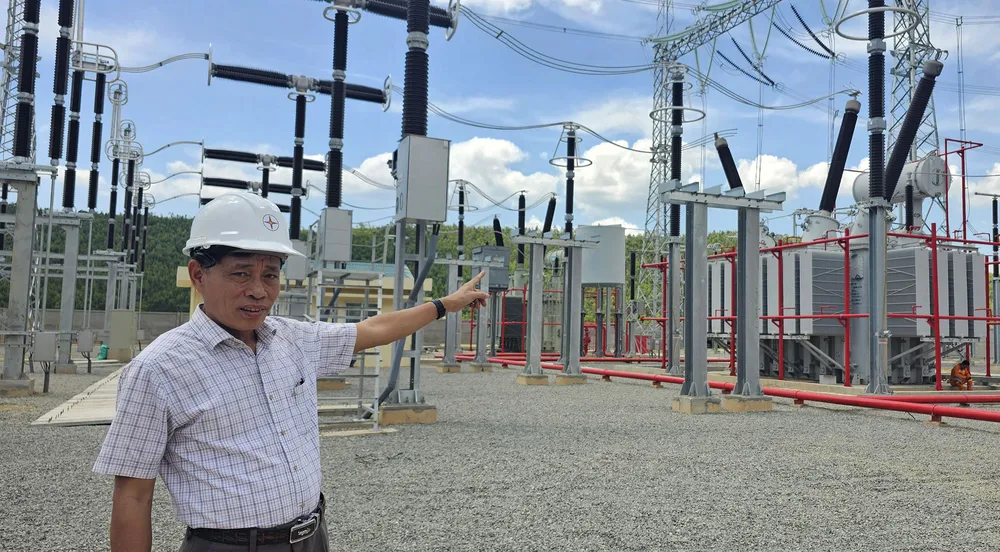

Trạm biến áp 500kV Quảng Trạch được đóng điện thành công chiều tối 27-8. Ảnh: MINH PHONG

Dẫn chúng tôi thăm trạm 500kV Quảng Trạch, ông Cảnh nói tiếp: “Công việc phải mất nhiều năm mà thi công trong 5 tháng đã xong trạm quả là kỳ tích của ngành điện. Đường dây 500kV mạch 3 là công trình để lại dấu ấn đặc biệt của các công ty điện lực Việt Nam, công nhân Việt Nam. Bởi từ thi công móng trụ, vật liệu dựng cột, đường dây đều được chủ động trong nước.

Trước đây, trạm 500kV Quảng Trạch vận hành thì có định biên hơn 30 người, nay công nghệ hiện đại, thêm đường dây 500kV mạch 3 nhưng định biên hạ xuống còn tổng số 18 người do đã tự động hóa hoàn toàn”.

Ông Mai Xuân Liêm, Phó Chủ tịch UBND tỉnh Thanh Hóa, chia sẻ, để dự án hoàn thành đúng tiến độ, tạo được kỳ tích, ngoài sự chỉ đạo sát sao từ cấp lãnh đạo trung ương đến địa phương, sự vào cuộc của cả hệ thống chính trị, sự nỗ lực của ngành điện thì không thể không kể đến sự đóng góp của nhân dân.

Dự án đường dây 500kV mạch 3 đi qua địa bàn tỉnh có tổng chiều dài 131km, qua 11 huyện và thị xã. Nhờ sự đồng thuận, ủng hộ vô tư, hết lòng của người dân, tỉnh Thanh Hóa đã triển khai tốt công tác giải phóng mặt bằng, bàn giao sớm so với kế hoạch. Nhờ đó, các công đoạn tiếp theo được triển khai thuận lợi và đạt thành quả tốt đẹp như hôm nay.

Các tin khác
