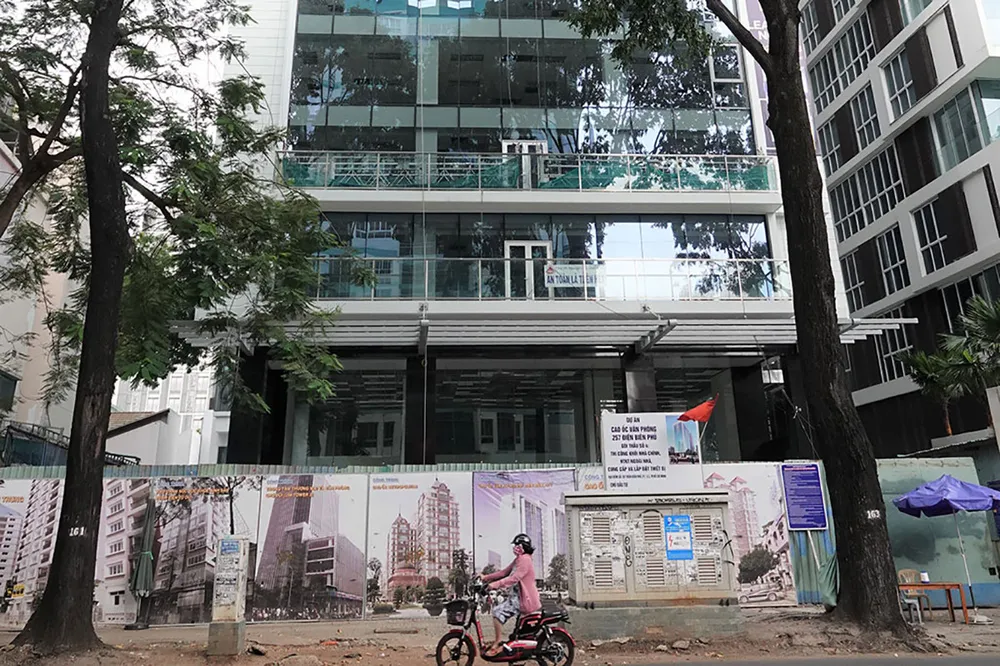

Theo đó, cao ốc văn phòng tại địa chỉ số 257 Điện Biên Phủ (quận 3) là dự án do Tổng Công ty Địa ốc Sài Gòn - TNHH MTV (Resco), doanh nghiệp 100% vốn Nhà nước, làm chủ đầu tư. Tổng mức đầu tư ban đầu của dự án khoảng 300 tỷ đồng, dự án được UBND TPHCM chấp thuận chủ trương đầu tư từ năm 2006, nhưng đến thời điểm thanh tra vào tháng 1-2021, dự án vẫn chưa hoàn thành đưa vào khai thác.
Tại dự án này, Resco được xác định nhận vốn góp từ CTCP Đầu tư và Phát triển Nguyễn Kim (Nguyễn Kim) khi chưa được UBND TPHCM chấp thuận.
Về huy động vốn của dự án, khu đất tại số 257 Điện Biên Phủ là đất thuê của Nhà nước trả tiền thuê hàng năm. Tuy nhiên, Resco kêu gọi đầu tư, góp vốn hợp tác thực hiện dự án trên đất khi chưa xin ý kiến chấp thuận của UBND TPHCM trước khi thực hiện.
Thanh tra TPHCM cho biết số tiền huy động từ Nguyễn Kim là 168,9 tỷ đồng. Vì tổng mức đầu tư thực tế vào dự án giảm so với dự kiến ban đầu nên cần rà soát lại số tiền mỗi bên góp vào dự án sau khi quyết toán công trình. Từ đó, xem xét lại tỷ lệ vốn góp và tỷ lệ phân chia lợi nhuận giữa chủ đầu tư và Nguyễn Kim, đảm bảo lợi ích của chủ đầu tư.
Về giá trị vốn góp bằng giá trị thương quyền của khu đất, Resco và Nguyễn Kim đã thống nhất xác định phần vốn góp này là 45 tỷ đồng. Thanh tra TP.HCM cho rằng khu đất này do Nhà nước cho thuê nên giá trị thương quyền của khu đất thuộc về Nhà nước. Resco phải nộp lại số tiền này vào ngân sách Nhà nước.
Để xảy ra những hạn chế, thiếu sót tại dự án 257 Điện Biên Phủ, theo Thanh tra TP.HCM, trách nhiệm thuộc về Hội đồng thành viên, Chủ tịch Hội đồng thành viên, Tổng Giám đốc, Phó Tổng Giám đốc phụ trách, Ban Quản lý dự án đầu tư xây dựng của Resco cùng tổ chức, cá nhân có liên quan trong thời kỳ phát sinh vụ việc.
Ngoài dự án 257 Điện Biên Phủ, Resco còn có nhiều thiếu sót tại dự án Chung cư Nguyễn Kim - Khu B (quận 10). Đây là dự án xây mới chung cư để phục vụ tái định cư cho các lô K, L, M, N, O của Chung cư Nguyễn Kim cũ. Dự án khởi công chậm so với kế hoạch 2 năm, các gói thầu thi công đều chậm tiến độ, dự án chậm tiến độ hoàn thành so với kế hoạch 3 năm.
Resco đã chỉ định 3 gói thầu với tổng giá trị 162,7 tỷ đồng chưa đúng quy định. Sau khi hoàn tất bố trí tái định cư, chủ đầu tư đề xuất được bán thương mại 222 căn hộ còn lại. UBND TPHCM đã chỉ đạo các sở, ngành xem xét kiến nghị này.
