Mục tiêu là chỉ đầu tư 5.000 dự án từ ngân sách trung ương
Con số cuối cùng sẽ được “chốt” sau khi Bộ Kế hoạch và Đầu tư tổng hợp, thẩm định xong và trình Chính phủ cho ý kiến, để báo cáo Quốc hội khóa mới thông qua. sSong chắc chắn, sẽ có một “cuộc cách mạng” trong đầu tư công trong giai đoạn 2021-2025, khi mà số dự án đầu tư trong kỳ sẽ tiếp tục giảm mạnh.
Thủ tướng Chính phủ Phạm Minh Chính, tại Chỉ thị số 13/CT-TTg về đẩy nhanh tiến độ và nâng cao chất lượng xây dựng Kế hoạch đầu tư công trung hạn giai đoạn 2021 - 2025, đã chỉ đạo rằng, mục tiêu là tổng số dự án đầu tư công từ nguồn ngân sách trung ương của cả nước giai đoạn 2021 - 2025 là khoảng 5.000 dự án.
Như Báo Đầu tư đã đưa tin, tại cuộc họp giữa Thủ tướng Chính phủ với các bộ, ngành về Kế hoạch đầu tư công trung hạn 2021 - 2025, Bộ trưởng Bộ Kế hoạch và Đầu tư Nguyễn Chí Dũng đã cho biết, giai đoạn 2011 - 2015 có tới 22.000 dự án đầu tư công, nhưng giai đoạn 2016 - 2020 đã giảm chỉ còn 11.000 dự án.
Vị Tổng tư lệnh chịu trách nhiệm “thiết kế” kế hoạch đầu tư công trung hạn giai đoạn tới cũng đã nói, đây chính là “một cuộc cách mạng lớn” của cả nhiệm kỳ vừa qua và sẽ được tiếp tục trong giai đoạn 2021 - 2025.
Theo đề xuất ban đầu, trong kế hoạch trung hạn 2021 - 2025, số vốn đầu tư 2,75 triệu tỷ đồng sẽ được dành cho khoảng 6.440 dự án. Trong đó, có 206 nhiệm vụ chuẩn bị đầu tư, 57 nhiệm vụ quy hoạch, 2.880 dự án chuyển tiếp, 3.304 dự án khởi công mới, bằng 78,5% số dự án khởi công mới trong giai đoạn 2016 - 2020.

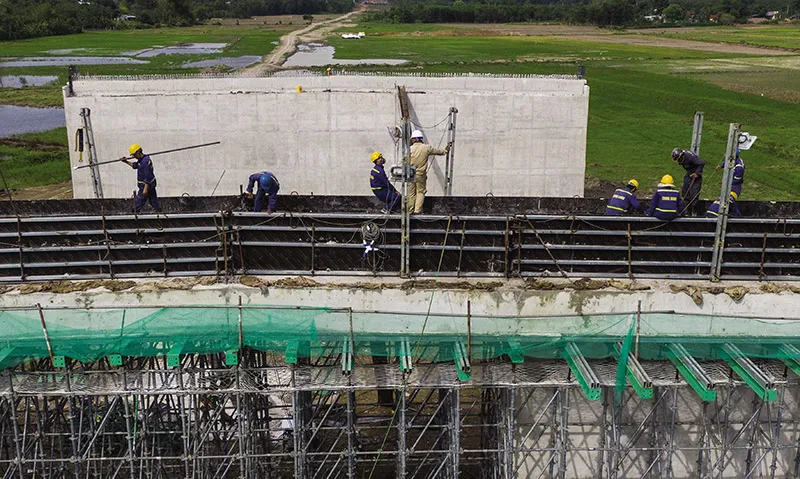

Con số trên, theo Bộ trưởng Nguyễn Chí Dũng, là đã giảm một nửa so với giai đoạn trước. Tuy vậy, dường như Thủ tướng Chính phủ còn muốn “siết” đầu tư công hơn nữa, tập trung vào các dự án trọng tâm, trọng điểm. Thủ tướng cũng chỉ đạo, phải kiên quyết cắt bỏ những dự án chưa thực sự cần thiết, kém hiệu quả; cắt giảm số lượng các dự án khởi công mới.
Thực tế, trong số 11.000 dự án trong kỳ trung hạn 2016 - 2020 (có 5.271 dự án chuyển tiếp, 4.208 dự án mới), dù đã giảm một nửa so với giai đoạn trước, nhưng cũng chỉ có 7.354 dự án hoàn thành, bằng 66,2% tổng số dự án đã được giao kế hoạch trung hạn. Tỷ lệ này đã cao so với các giai đoạn trước đó, cho thấy việc đầu tư đã hiệu quả hơn, giảm bớt tình trạng đầu tư manh mún, dàn trải. Song rõ ràng, việc còn tới hơn 3.000 dự án chưa thể hoàn thành cũng cho thấy những bất cập của đầu tư công giai đoạn trước.
Lý giải cho tình trạng này, Bộ Kế hoạch và Đầu tư đã nhắc đến nhiều nguyên nhân, bao gồm cả các vấn đề thể chế, về giải phóng mặt bằng, về các yếu tố chủ quan như sự thiếu quyết liệt của một số địa phương, song cũng có nguyên nhân từ việc chưa cân đối đủ vốn ngân sách trung ương trong kế hoạch trung hạn theo đúng Nghị quyết của Quốc hội.
Cụ thể, ngân sách trung ương phần vốn trong nước chỉ đạt 637.089 tỷ đồng, thấp hơn tổng mức kế hoạch được giao là 130.755 tỷ đồng.
Bài toán khó: Rà soát, lựa chọn dự án cho kế hoạch trung hạn
Nhiệm vụ tổng hợp, thẩm định dự án của Bộ Kế hoạch và Đầu tư càng không dễ khi mà Thủ tướng Chính phủ đã chỉ đạo phải tiếp tục rà soát, cắt giảm các dự án chưa thực sự cần thiết, kém hiệu quả. Con số đề xuất ban đầu là hơn 6.440 dự án, trong khi yêu cầu là cắt giảm còn 5.000 dự án.
